区域性阴极保护工程施工

浏览次数:0 日期:2022-05-05 09:53:52 在线询价

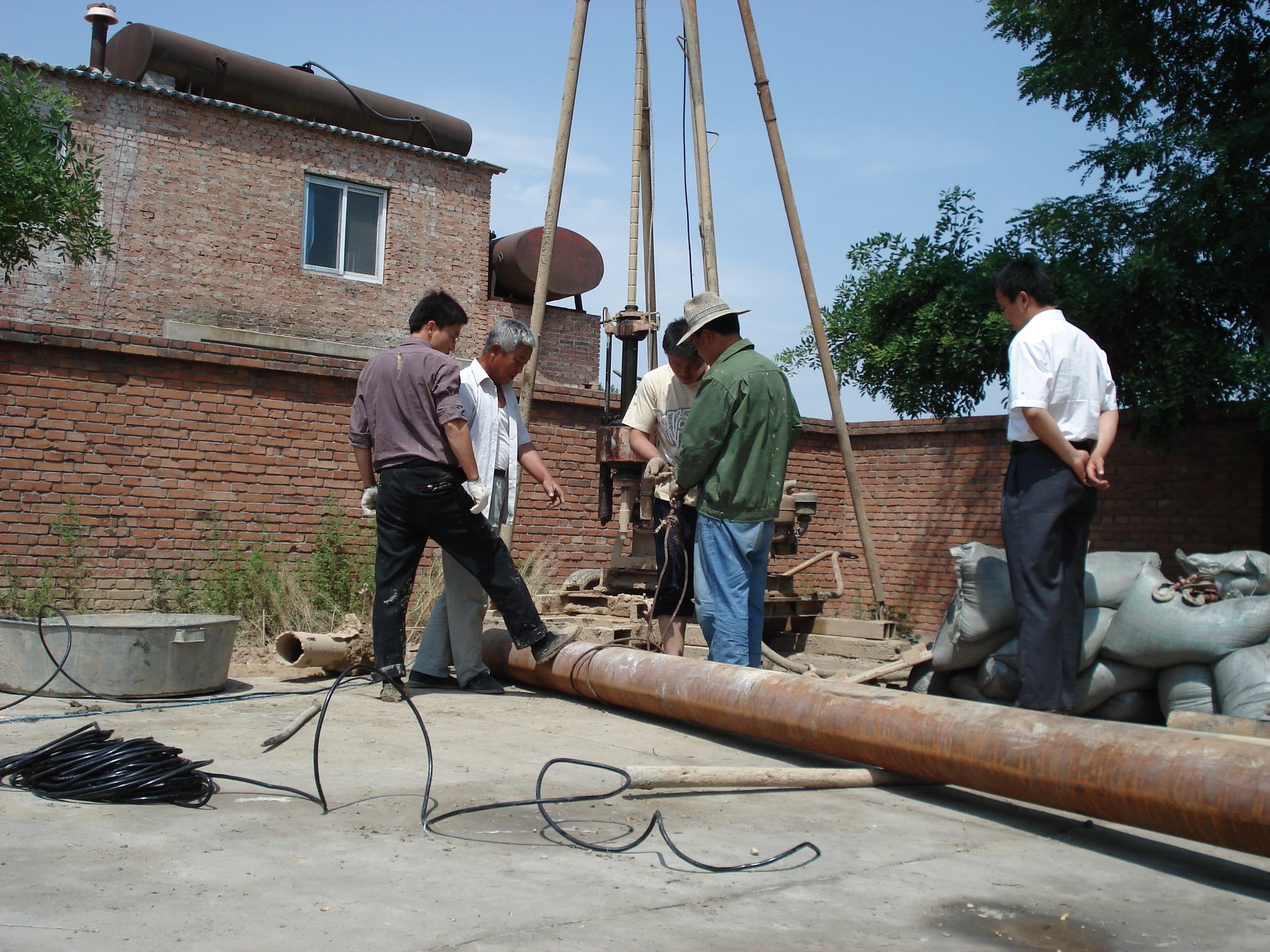

深井阳极施工现场

区域性阴极保护系统通常都是由区域内的所有受保护对象以及若干个恒电位仪共同组成的。一台或者几台恒电位仪与部分保护对象组成一个相对独立的子系统,它有独立的参比电极,独立的输出电流、输出电压、设定电位,但各个子系统对保护对象的作用却是相同的,是相互作用和相互影响的。将区域性阴极保护总系统合理分为若干个子系统,这是区域性阴极保护设计的重要组成部分,将有利于阴极保护系统的调试、投用和运行。

查阅区域内储罐、工艺、消防等各类设计图纸,查清地下管网以及电缆走向,站内工艺埋地管网防腐层状况,特别是对已建罐区补加区域阴极保护工程时,罐区内原有埋地管网以及电缆都比较复杂。查清区域内储罐防雷防静电接地、设备接地、管线支线接地等情况,这些接地是造成阴极保护电流流失的重要原因。

对区域内各主要被保护对象的自然电位进行测试,以便阴极保护系统运行后对阴极保护效果进行分析。

检查恒电位仪装箱单,阅读说明书,明确接线方法。检查高硅铸铁阳极、牺牲阳极是否有缺陷以及是否与规定的材料一致,表面有无油污。如果有,应该尽快去除。重点检查阳极与电缆的接头是否牢固,并且测试阳极与引线之间是否接触良好。袋装阳极的储存应保持干燥,安装前应去除所有防水层,搬运和安装时应该注意不得损坏阳极。

在进行焦炭填料时,应粉碎至粒径15mm以下。如粒径过大,阳极接地电阻会增大,增加运行能耗。硫酸钠、膨润土、石膏粉等作填料时应该按比例混合均匀,埋地后应该浇水浸透,长效参比电极连同填料埋设前也应用水浸透,使之接触良好。所有填料均应压实,保证回填料与阳极周围之间没有空隙。

为了安装方便,将高硅铸铁阳极棒至于铁皮桶正中,阳极周围填充填料。为了做到阳极棒周围填料厚度一致,在铁皮桶中安装阳极扶正器。

高硅铸铁阳极与导线间应该采用锡焊或者铜焊连接,深井阳极安装时要对电缆一端做标记,以免混淆。安装过程中要特别注意电缆不要掉入深井。电缆敷设要有一定的松弛度,回填时应该注意不要损坏导线和接线头,不得对其产生过大拉力。电缆周围的回填土中不得有石块或者是可能损伤电缆绝缘层的异物。通向阳极地床的电缆应该避免做地下铰接头,阳极总电缆与来自各阳极棒的导线的连接应机械牢固并接触良好。在埋地安装时,所有的铰接或连接处必须严格绝缘密封,以防湿气侵入,确保与周围环境的绝缘。
